  • 聯絡人:江民貴
  • 資料來源:北區公路新建工程分局-第五工務段
  • 聯絡資訊:04-7989845

主要工作項目及進度

  • 本工程路線全長約3,160公尺,高架橋長約1,995公尺。
  •  開工日期:115年1月30日,預計完工118年1月13日
  • 工程進度:截至115年9月30日,預定進度3.83%,實際進度3.83%。

目前辦理:

01. 結紐澤西護欄移設與擺設。

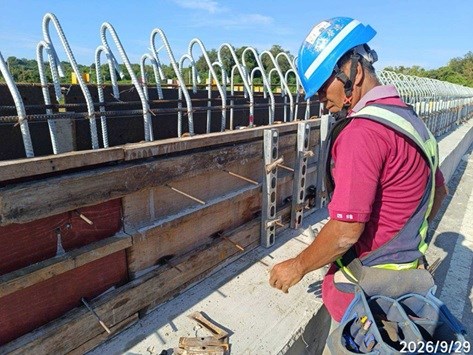

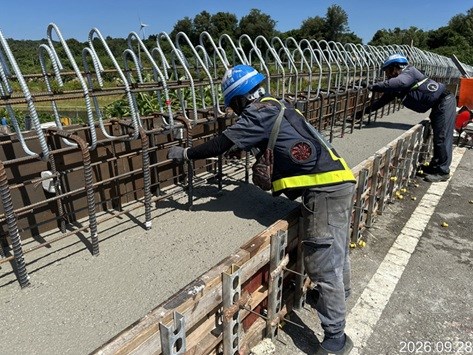

02. 擋土牆鋼筋綁紮、模板組立與混凝土澆置。

03. 快慢分隔島打除。

04. 鋼筋加工( TYPE-B預力樑)。

05.預力梁底模安裝 。



第1張 路段北往南.jpg    模擬施工完成圖 (北往南)

                  第3張 22號路口.jpg

  模擬施工完成圖  (苗8路口)



第4張 23號路口.jpg                     模擬施工完成圖  (苗11路口)

             第7張 22號路口看橋下景觀.jpg       模擬施工完成圖  (苗8路口橋下景觀)

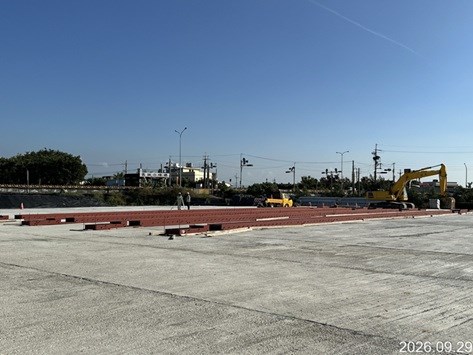

 混凝土澆置:南下99K+000-99K+020(第1昇層)


模板組立:擋土牆-南下99K+000-99K+020(第2昇層)


預力梁底模安裝
