跳到主要內容區塊
跳到主要內容區塊
載入中

資料處理中

主要工程項目及權重:

開工日期:115年3月23日,預計完工119年3月1日;截至115年9 月底預定進度0.11%,實際進度0.24%。

目前辦理情形:智慧工安及科技防災系統設置及服務計畫、工地即時監控系統設置及服務計畫、營建剩餘土石方處理計畫、圍籬廠商資格送審資料(富永昌實業有限公司)、告示牌廠商資格送審資料(鑫富力有限公司)….等已審查核定完成。

「交通維持設施、施工大門及圍籬施工圖」、擋土支撐安全監測施工計畫書、基樁載重測試樁及錨定樁施工圖、都市計畫農業區臨時宿舍及倉庫使用計畫書、交通維持廠商(維品科技有限公司)資格送審、材料試驗室資格送審(逸鼎實業有限公司)、材料試驗室資格送審(三杰檢驗科技股份有限公司)….等審查作業中。

115年8月份專任工程人員督察紀錄同意備查、台61線77k+640(宮口街28巷)~85k+200(南港街106巷)間共9處平交路口側車道路面改善及標線復舊完成、巨額工程告示牌已設置2座、新增品質管理人員4名。

瀝青混凝土(A.C)刨除後,其材料於施工期間暫置租借場域,另完工前側車道刨鋪所產生之瀝青刨除料,已編列瀝青刨除料運棄費用。

公路局「115年度公務預算(公路新建及養護計畫)及一般性補助款(公路工程部分)分項預算表(定稿本)」台61二標之執行預算為2億2,502萬7,000元

交通維持計畫,新竹市交通處於115年9月17日發文至工務段,原則同意通過。

77K 040~615及78K 406~556南下側車道刨鋪.jpg77K+040~615及78K+406~556南下側車道刨鋪

78K 650-79K 335RT側車道AC銑刨、交維設施.jpg78K+650-79K+335RT側車道AC銑刨、交維設施

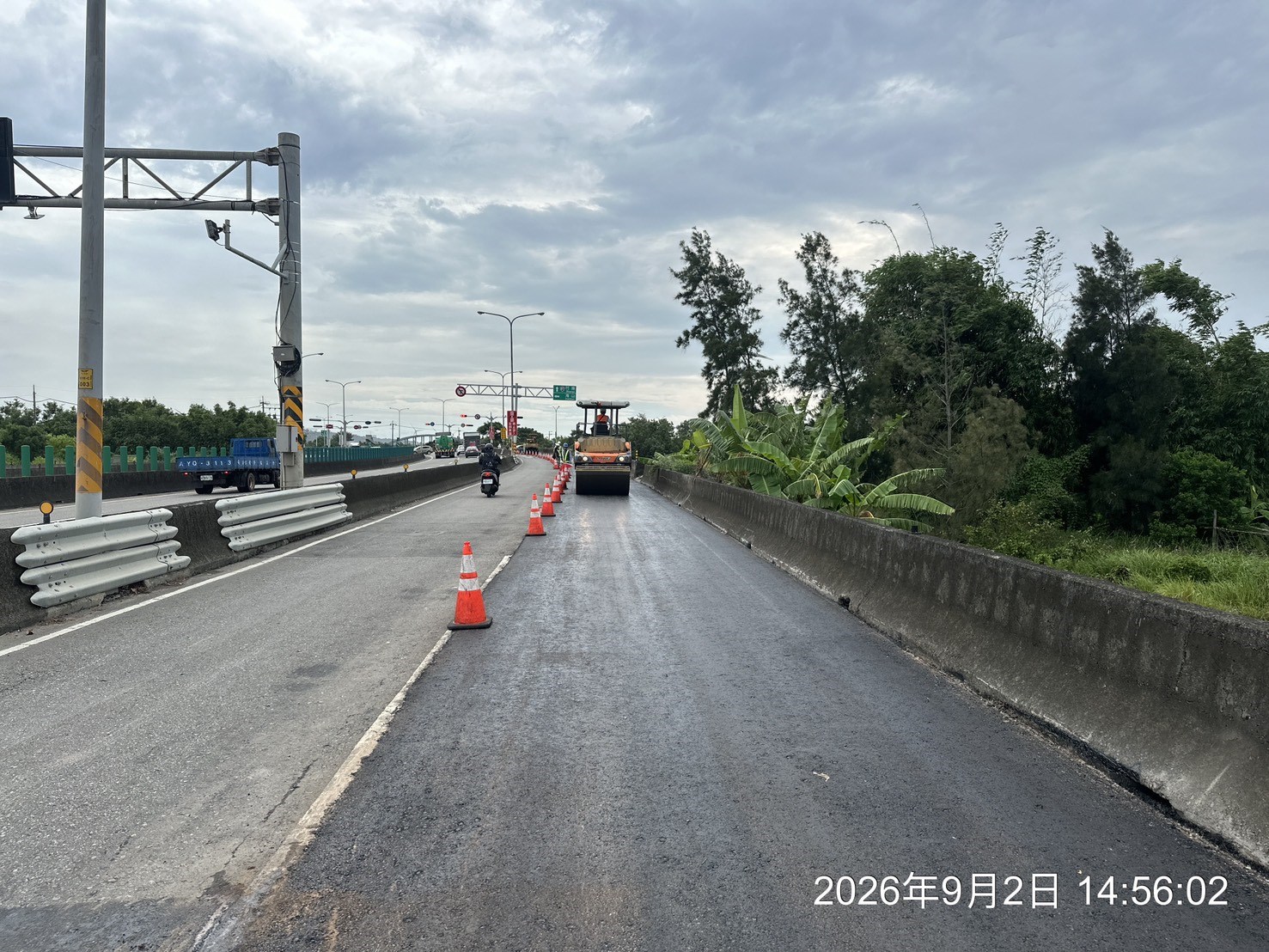

81K 130-81K 280側車道既有路面AC改善刨鋪工程.jpg81K+130-81K+280側車道既有路面AC改善刨鋪

83K 700北上側工程告示牌.jpg83K+700北上側工程告示牌

83K 759~909,,82K 525~675北上線內側車道既有路面AC改善-1_0.jpg83K+759~909,,82K+525~675北上線內側車道既有路面AC改善

83K 759~909,82K 525~675北上線內側車道既有路面AC改善-3.jpg83K+759~909,82K+525~675北上線內側車道既有路面AC改善

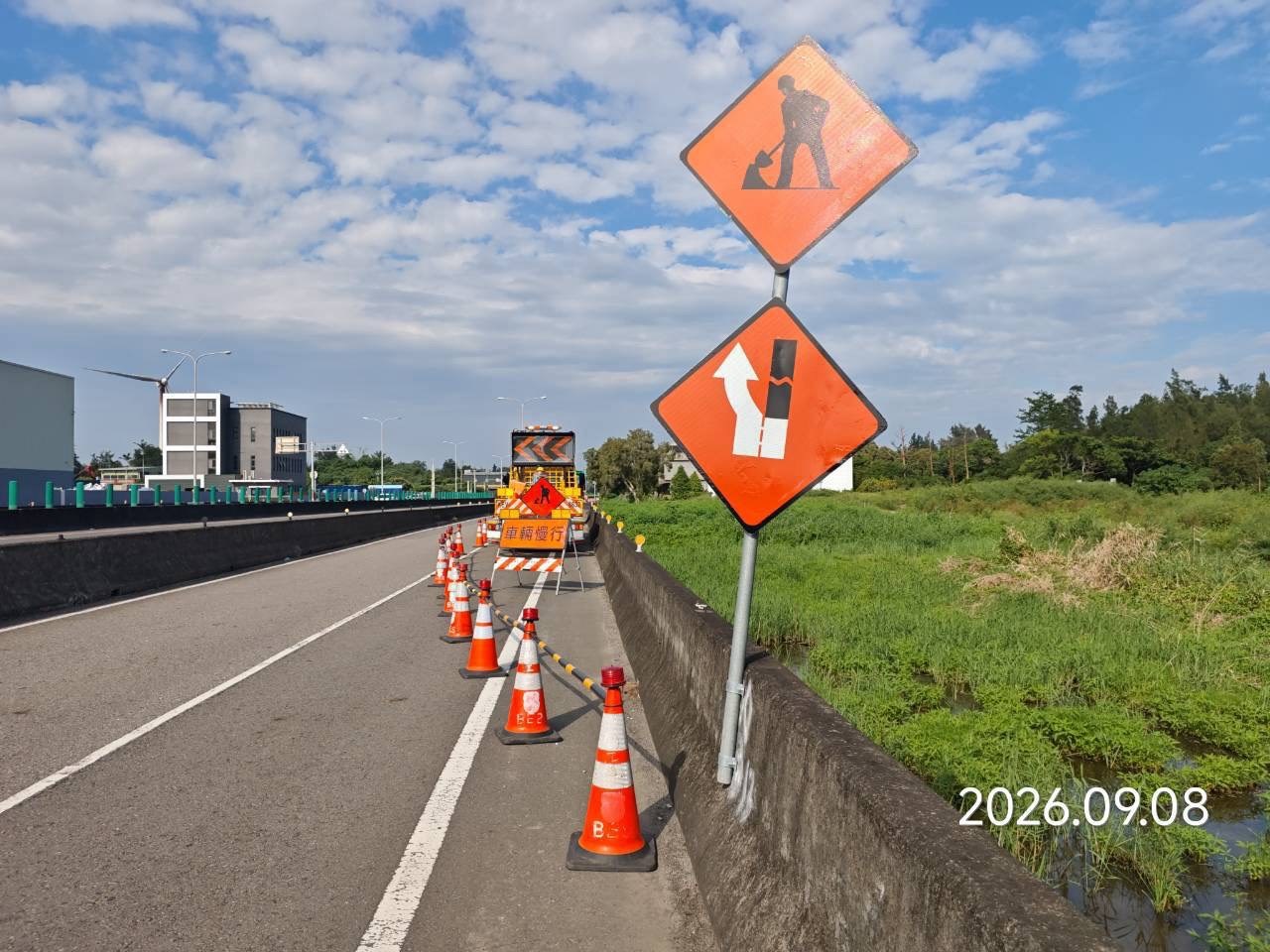

84K 192~342及85K 228~378北上線側車道之外車道交維佈設.jpg84K+192~342及85K+228~378北上線側車道之外車道交維佈設
