主要工作項目及進度
- 橋梁工程新建長度約1.295公里
- 開工日期:114年9月15日,預計完工117年8月29日
- 工程進度:截至115年8月底,預定進度8.25%,實際進度10.96%。
目前辦理:

01.A01橋台施作。
02.P1001基礎、墩柱、帽梁施作。
03.P1002基礎、墩柱施作。
04.P1003基礎、墩柱施作。
05.北引道擋土牆施作。

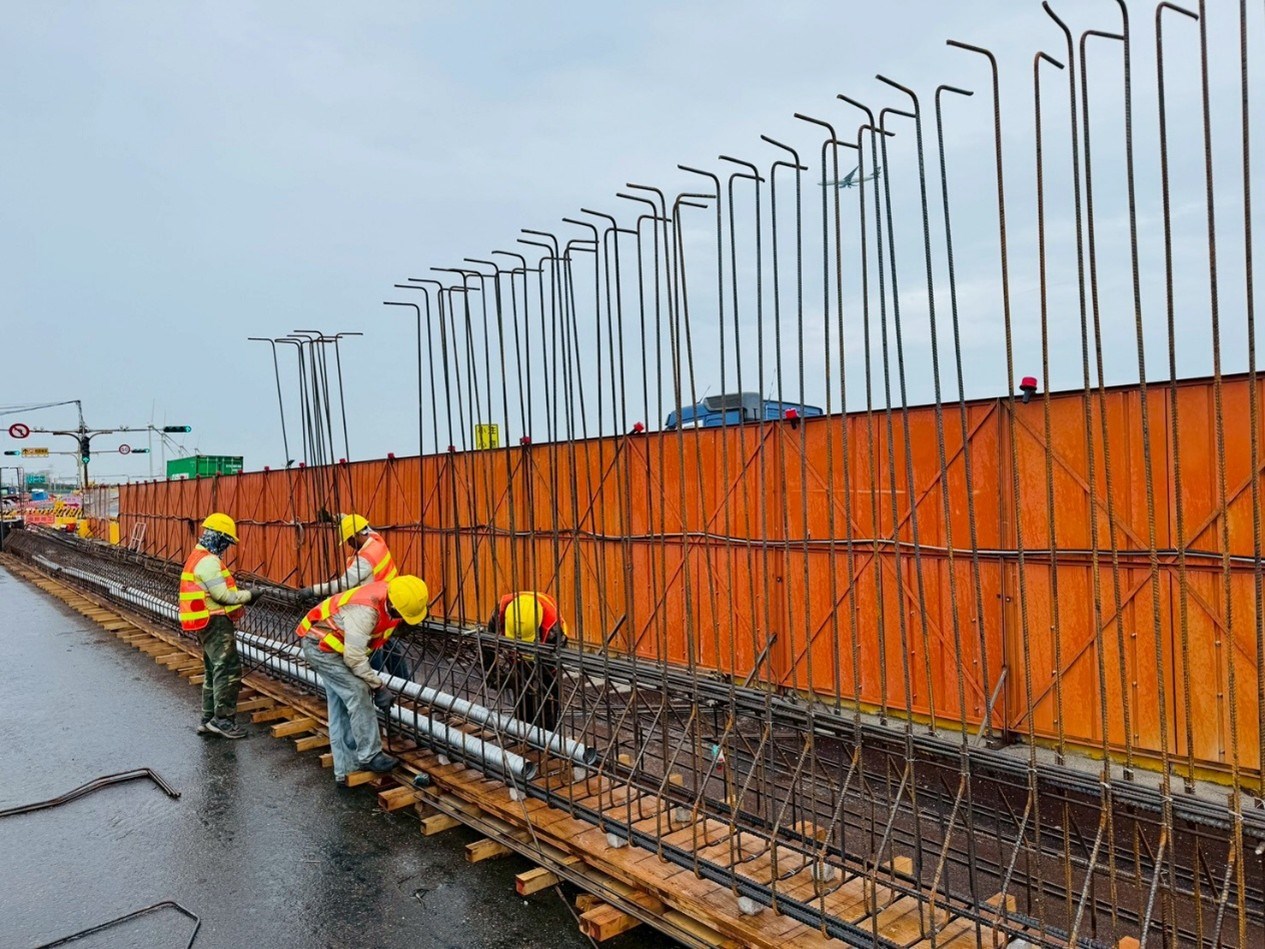

06.預力粱B101-1生產。

完工模擬平面圖

3D模擬圖-1

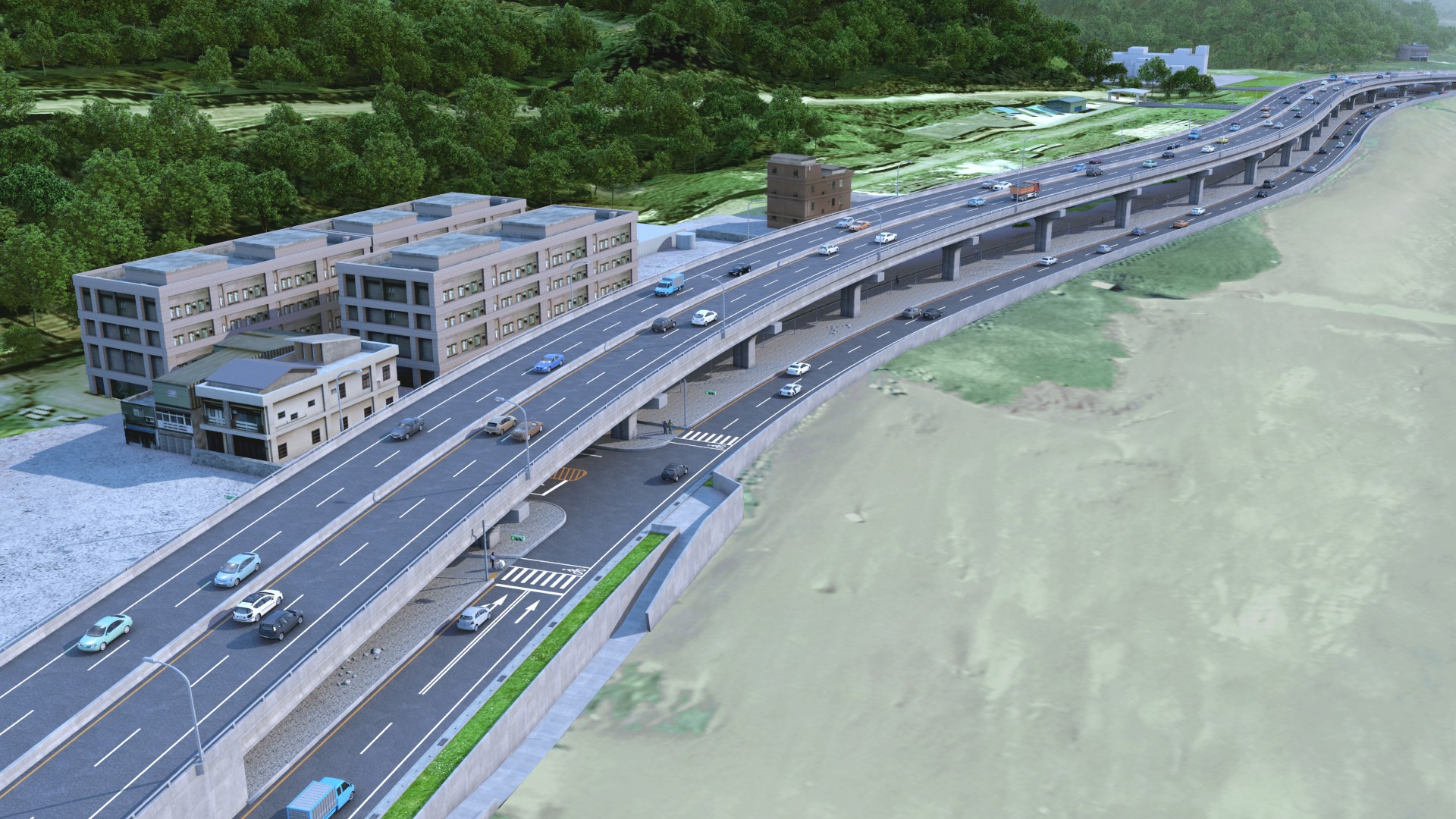

3D模擬圖-2

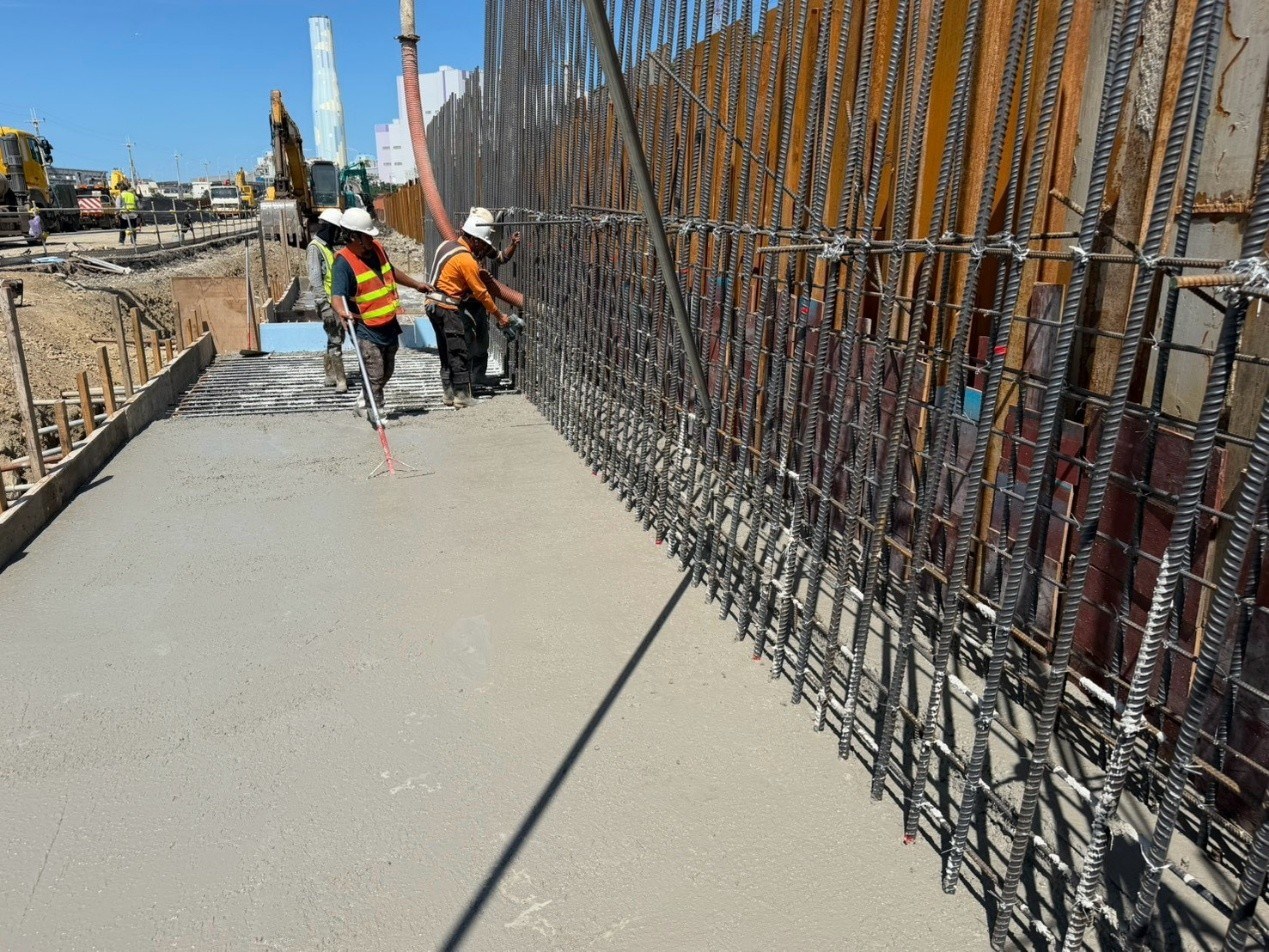

北引道擋土牆LT側15K+745~15K+767.1 擋土牆基礎混凝土澆置

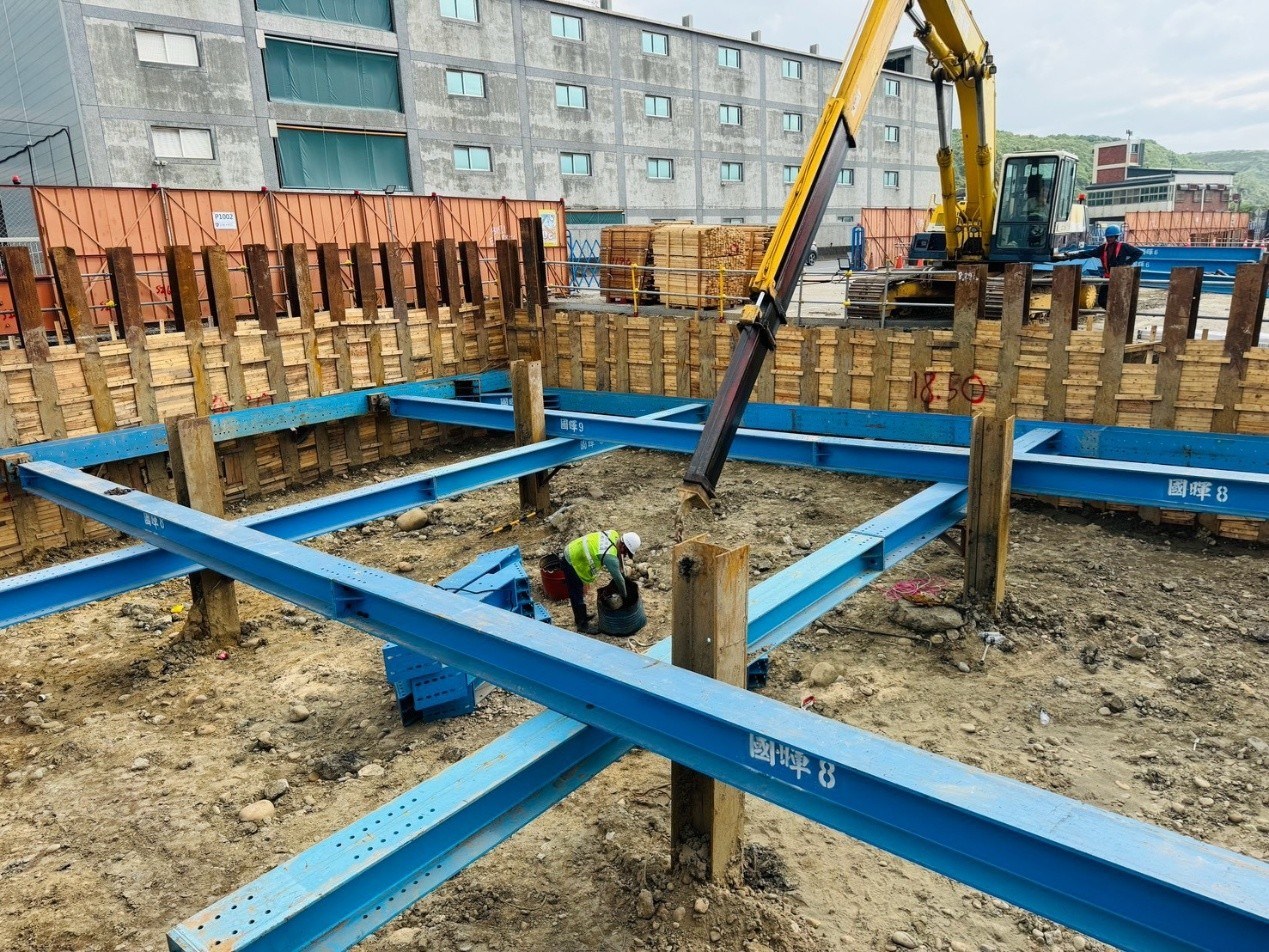

P1002橋墩擋土支撐施作

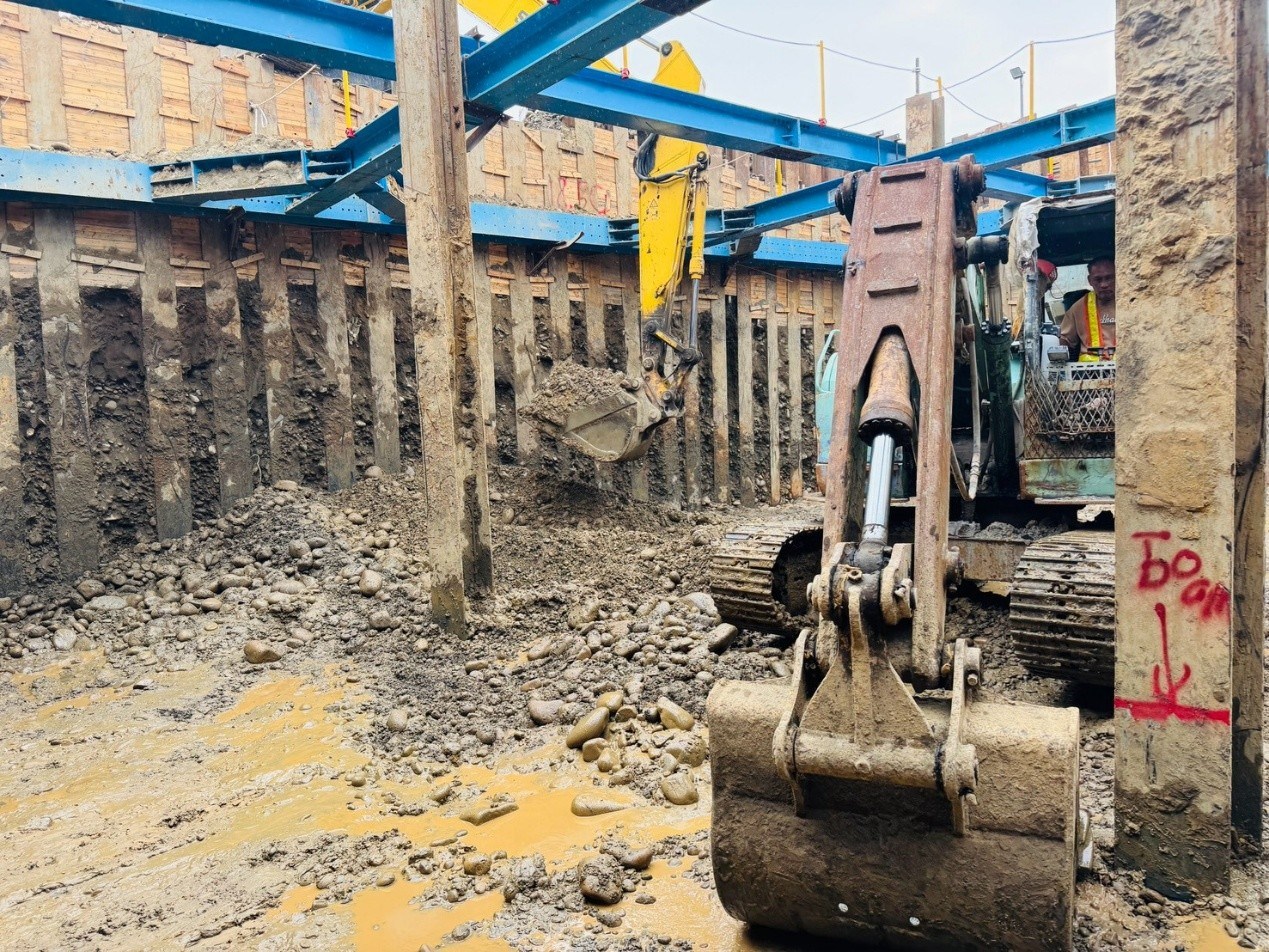

P1002-1003橋墩開挖

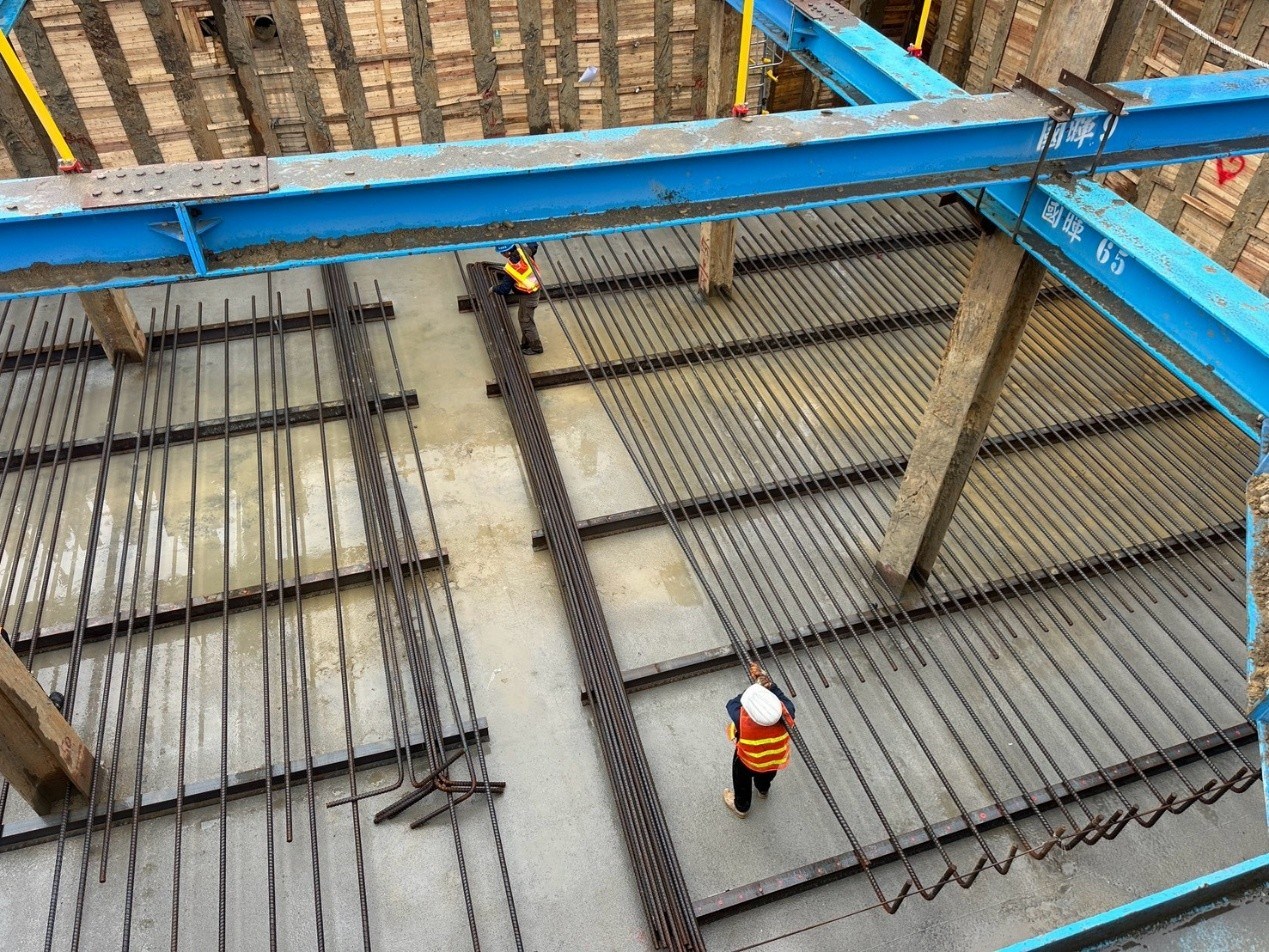

橋墩-基礎鋼筋綁紮
