 主要工作項目及進度:

  • 台66主線橋梁工程新建長度3200公尺及設置與台61線系統交流道。
  • 開工日期:114年11月24日,預計完工日期:118年10月23日,截至115年6月底預定進度3.05%,實際進度5.37%。
  • 目前施作:WP50 基礎鋼筋頂版查驗台61北上線匝道封閉圍籬施作42K+000-42K+600及WP50 鋼筋加工

 施工照片:

1.WP50基礎鋼筋頂版查驗.png1.WP50 基礎鋼筋頂版查驗

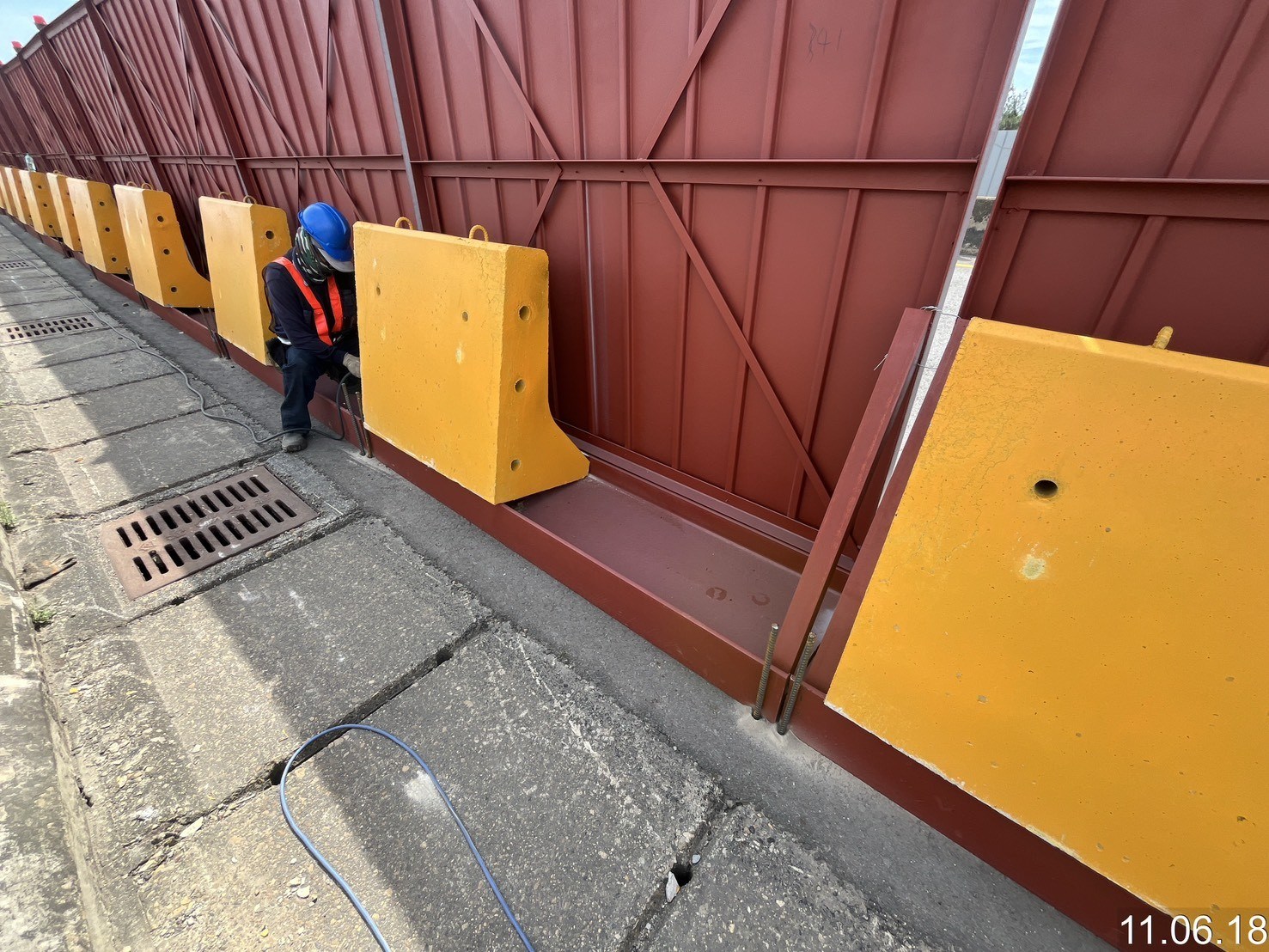

2.台61北上線匝道封閉圍籬施作42K 000-42K 600.jpg

2.台61北上線匝道封閉圍籬施作42K+000-42K+600

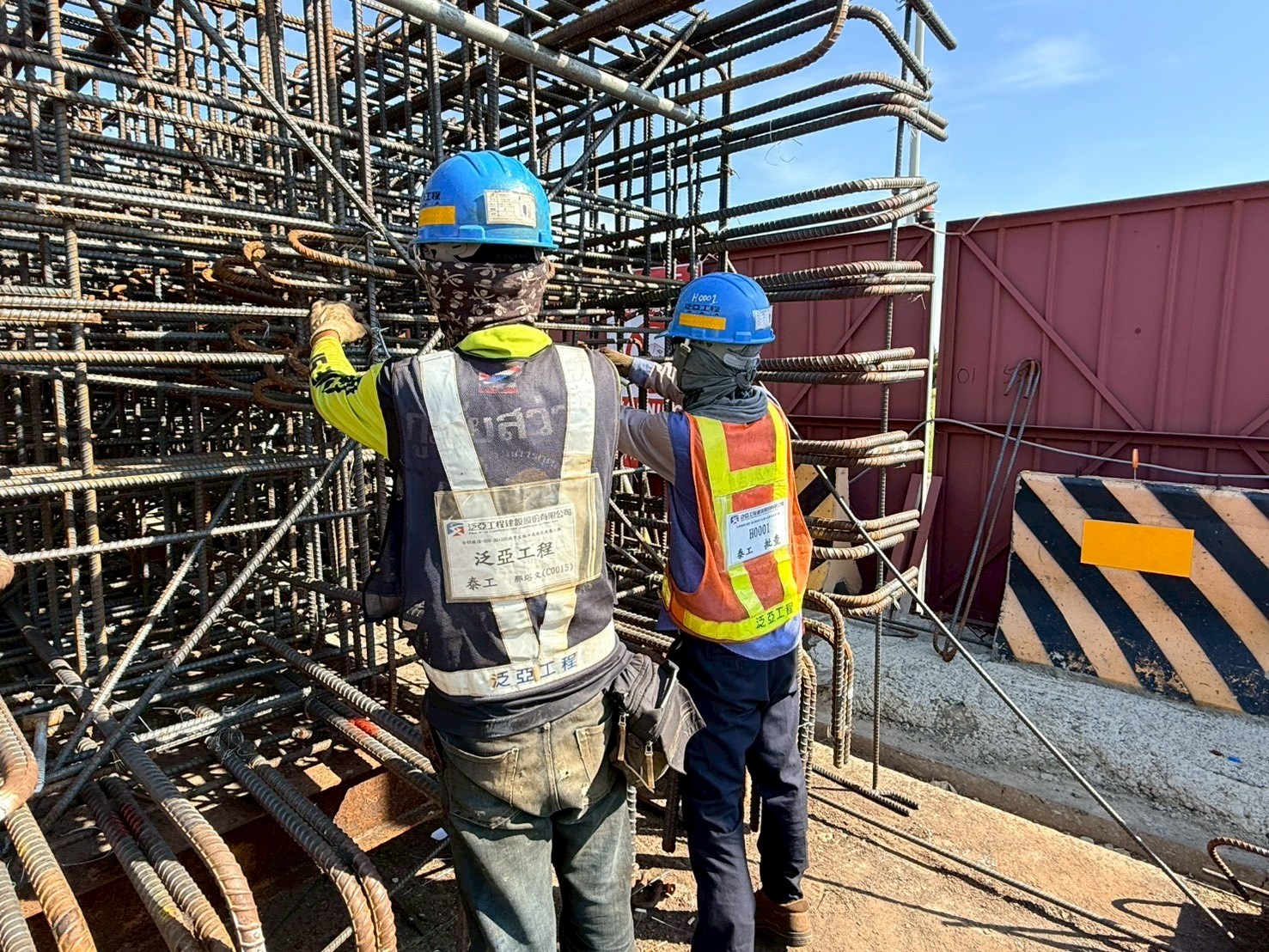

3.WP50,鋼筋加工.jpg3.WP50 鋼筋加工
